Міський голова Калуша оглянув стан виконання робіт по модульних котельнях у громаді

Суспільство

Зважаючи на те, що Калуська ТЕЦ через 3 опалювальних періоди припинить подавати тепло на місто – працюєть на випередження. Сподіваються, що до кінця наступного року вдасться завершити роботи із встановлення модульних котелень на всіх запланованих локаціях.


Пише Голос-Інфо з посиланням на Андрія Найду


Стан виконання робіт по котельнях на сьогодні.

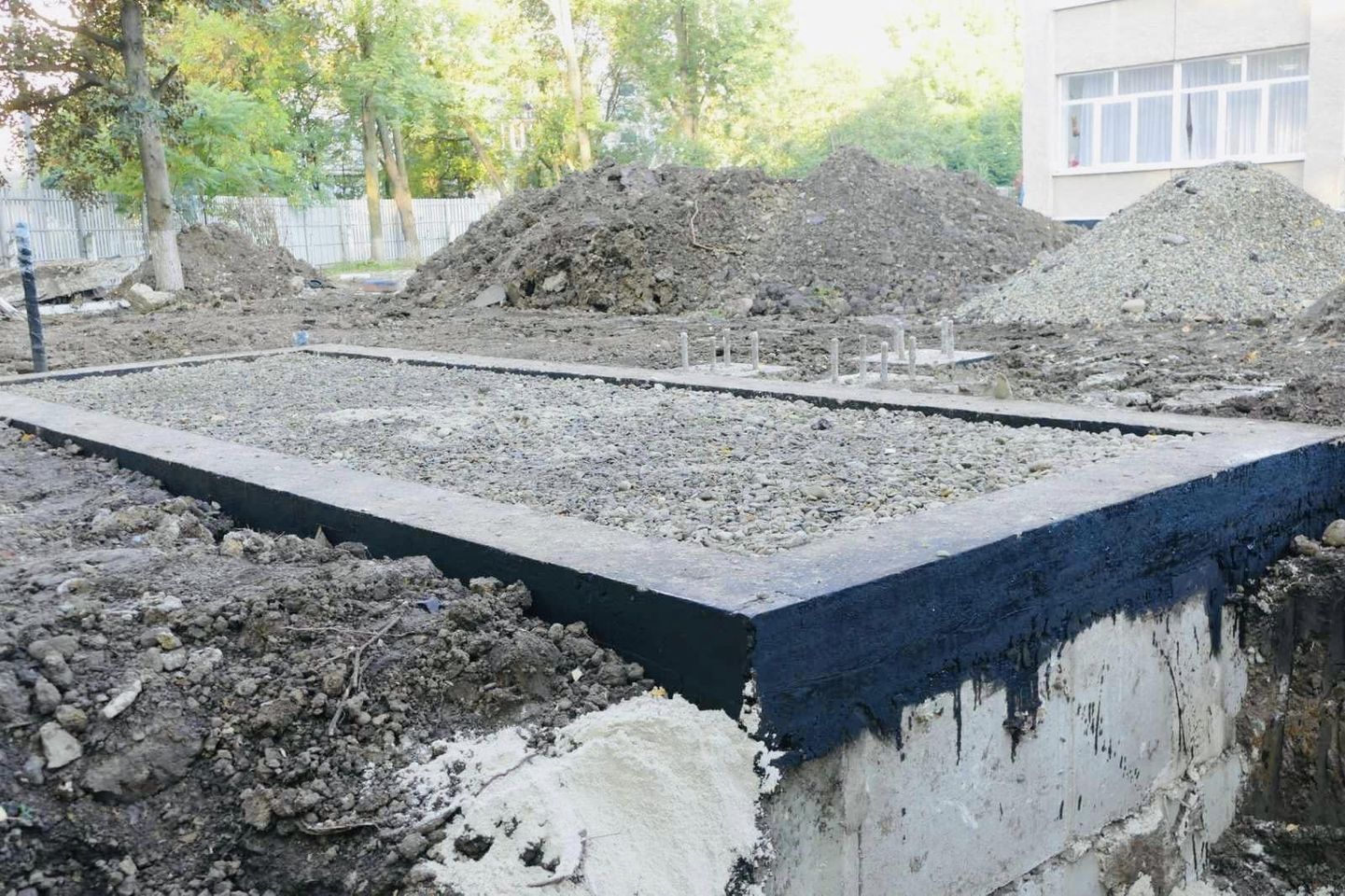

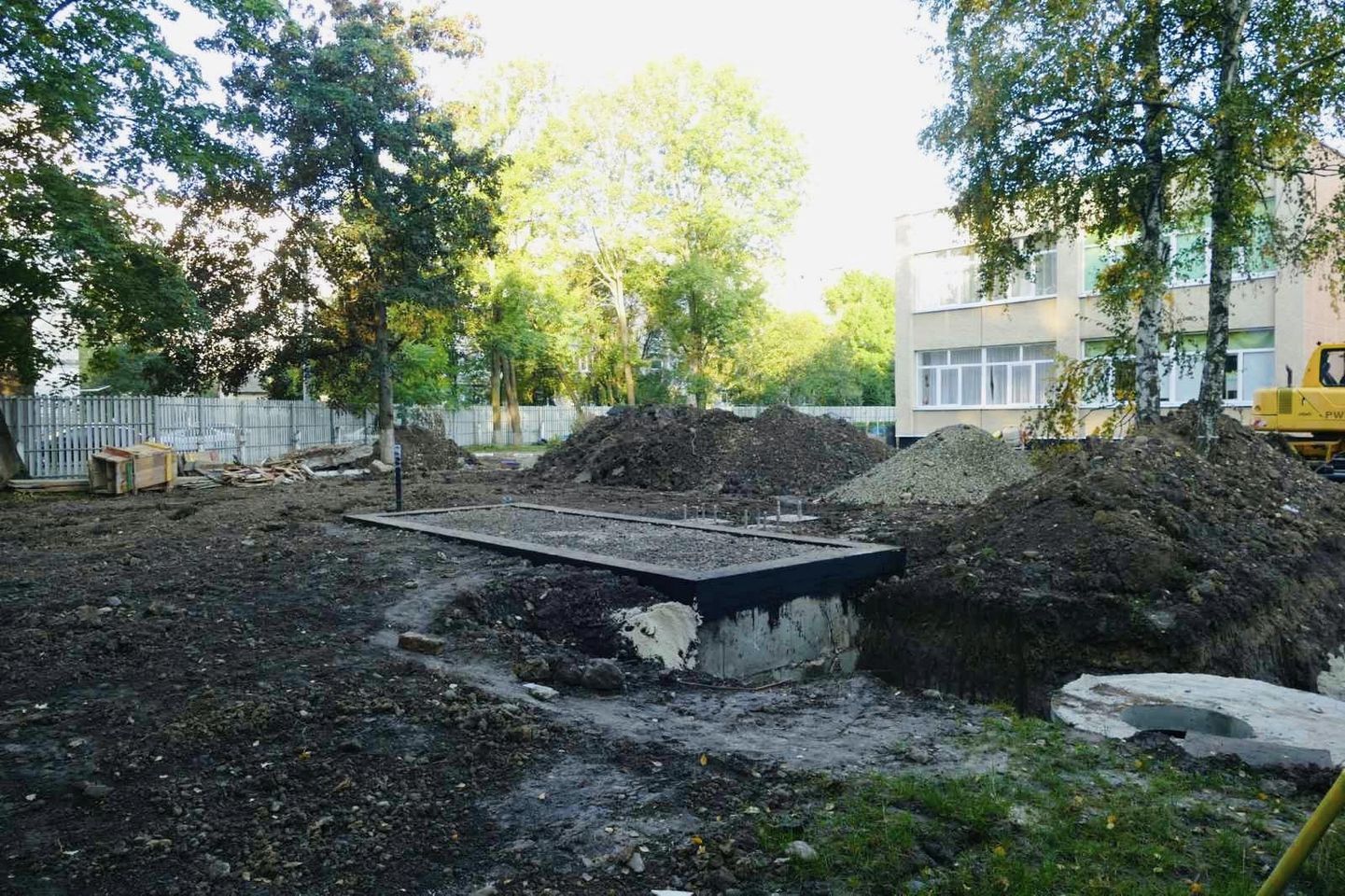

  • 1. Котельня ясла-садка “Росинка” – завершено бетонування фундаментів під модуль та димову трубу. Змонтовані трубопроводи водопостачання, каналізаційні мережі та колодязі. Проводяться роботи з монтажу теплотраси. Також триває монтаж котлів, насосного обладнання, системи постачання, КВПіА, а також модульної котельні на базі підрядника. Монтаж модулю планується розпочати 24 вересня. Підписано договір з АТ «Івано-Франківськгаз» на монтаж газопроводу, постачання матеріалів заплановано на 23 вересня, а монтаж газопроводу працівники Калуського УЕГГ Івано-Франківської філії ТОВ «Газорозподільні мережі України» розпочнуть 24 вересня.
  • 2. На території ліцею №10 виконано розбивку місця для монтажу модуля, завезені фундаментні блоки.
  • 3. Котельня в с. Студінка – завершено будівельно-монтажні роботи. Трубопроводи системи водопостачання та теплофікації заповнені водою та випробувані. Підрядник надіслав лист до АТ «Івано-Франківськгаз» з проханням подати газ для проведення пусконалагоджувальних робіт, попередньо обговорено дати початку з 23 вересня 2024 року. Необхідно завершити роботи з благоустрою території, які планується виконати до кінця цього місяця.
  • 4. Проект ліцею №2 – станом на зараз без змін. За інформацією проектувальників, проєктна документація розроблена, окрім зовнішніх і внутрішніх газопроводів (після прокладання газопроводу до ясел-садка “Росинка”).
  • 5. Щодо твердопаливних котелень – проєктант підготував три проєкти для котелень за адресами: вул. Хіміків, вул. Тихого та вул. Б. Хмельницького, які надані для нашого розгляду та перевірки. Під час перевірки документації з 13 по 16 вересня виявлено ряд зауважень, які направлено проектантам.
  • 6. Реконструкція ЦТП на вул. Хмельницького (поліклініка): проводяться проєктні роботи. 16 вересня разом із проєктантами АТ «Івано-Франківськгаз» оглянуто місце прокладання газопроводу в районі “п’ятачка”.
  • 7. Дитяча поліклініка на вул. Будівельників – проєктна документація передана на розгляд і перевірку. Проведено перевірку, направлено ряд зауважень по газовій котельні. Проєктувальники також розглядають трасу для газопроводу, документація знаходиться в роботі.

Стежте за нами в соціальних мережах: ЮтубТелеграмФейсбук та Інстаграм.








Переглядів: 261
